消火栓、噴淋系統沖洗、試壓檢驗批

消火栓、噴淋系統安裝檢驗批用的是規范50242-2002的檢驗批表,該規范分部分項劃分中并沒有沖洗、試壓分項,而軟件給的表把沖洗、試壓劃分為單獨的分項,并且驗收內容寫的還是“生活給水管道”,消火栓、噴淋沖洗試壓要用0501下面的沖洗試壓檢驗批表嗎?還是只用管道安裝、消火栓安裝、給水設備安裝等有分項劃分的表,其他的用消防資料記錄表就行了,不用檢驗批?


我要回答

收藏

全部回答

  • 已采納

    米雪艷鉑金專家

    2026-03-04 09:18:59

    您說的是事實,

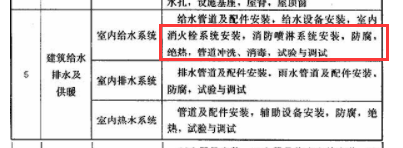

    但建筑工程施工質量驗收統一標準GB50300-2013里給水排水及供暖分部里分項劃分有調整,一般按這個劃分走了


    點贊2

    回復 0

    舉報

  • 筑業小筑老師鉑金專家

    2026-03-03 16:31:05

    消火栓和噴淋系統的沖洗、試壓檢驗批是消防工程驗收的關鍵環節,需嚴格遵循國家標準規范。以下是詳細的操作指南和注意事項:
    ---
    ### **一、準備工作**
    1. **技術準備**
    - 依據《GB 50242-2002》《GB 50261-2017》編制專項施工方案,明確沖洗壓力、試壓參數及驗收標準。
    - 進行技術交底,確保施工人員熟悉操作流程。
    2. **材料與設備**
    - 壓力泵、壓力表(經校準且在有效期)、閥門、排水管、清潔水源。
    - 檢查管道安裝質量,清除焊渣等雜質,拆除儀表或加盲板保護。
    3. **安全措施**
    - 設置警戒區域,試壓時嚴禁非操作人員靠近,排水系統需暢通避免積水。
    ---
    ### **二、管道沖洗步驟**
    1. **消火栓系統沖洗**
    - **壓力要求**:不低于工作壓力,流速≥1.5m/s。 - **方法**:從供水管高點注水,低點排水,直至出水清澈無雜質。分段沖洗時確保全系統覆蓋。
    2. **噴淋系統沖洗** - **壓力要求**:與消火栓系統一致,但需重點沖洗支管和噴頭處。 - **注意事項**:拆除噴頭臨時安裝堵頭,防止堵塞。
    3. **記錄** - 填寫《管道沖洗記錄表》,包括起止時間、壓力值及水質觀察結果,監理簽字確認。
    ---
    ### **三、試壓步驟**
    1. **強度試驗(水壓試驗)**
    - **消火栓系統**:試驗壓力=1.5×工作壓力且≥1.4MPa,持壓30分鐘,壓降≤0.05MPa為合格。 - **噴淋系統**:試驗壓力=1.5×工作壓力且≥1.4MPa(輕/中危險級)或≥2.4MPa(嚴重危險級),持壓30分鐘,壓降≤0.05MPa。
    2. **嚴密性試驗**
    - 試驗壓力=設計工作壓力,持壓24小時,無滲漏為合格。
    3. **記錄**
    - 詳細記錄壓力值、穩壓時間、滲漏情況,附壓力表照片及監理驗收意見。
    ---
    ### **四、檢驗批資料**
    1. **劃分原則**
    - 按防火分區、樓層或施工段劃分,每個檢驗批覆蓋范圍清晰。
    2. **資料內容** - 檢驗批質量驗收記錄表(含工程名稱、部位、驗收依據等)。
    - 主控項目:試壓報告、沖洗記錄、材料合格證。
    - 一般項目:閥門啟閉狀態、排水措施、壓力表檢定證書。
    ---
    ### **五、常見問題處理**
    1. **試壓壓力不穩**
    - 檢查管道排氣是否徹底,排查接口泄漏點,重新緊固或更換密封件。
    2. **沖洗水質渾濁**
    - 延長沖洗時間,分段排查堵塞點,必要時拆卸閥門清洗。
    3. **檢驗批劃分爭議**
    - 提前與監理協商,明確按防火分區或施工進度分段,避免驗收糾紛。
    ---
    ### **六、注意事項**
    - **規范更新**:定期核查GB 50242、GB 50261的最新版本,確保參數符合現行標準。
    - **安全警示**:試壓時遠離焊縫和接口,防止爆管傷人。
    - **文檔完整性**:所有記錄需由施工、監理單位簽字蓋章,存檔備查。
    ---
    通過以上步驟,可系統完成消火栓及噴淋系統的沖洗、試壓檢驗批工作,確保消防系統安全可靠,順利通過驗收。

    點贊0

    回復 0

    舉報

信息

確認要刪除嗎?
取消
確認刪除

友情鏈接

全國服務熱線

400-163-8866
版權所有? 北京筑業志遠軟件開發有限公司 保留一切權利 京公網安備11011402013300號京ICP備10012143號-11
地址:北京市門頭溝區蓮石湖西路98號院5號樓20層2010-8室 電話:010-51299114
在線客服

24小時銷售服務電話

400-163-8866

微信購買專線:掃碼直聊
